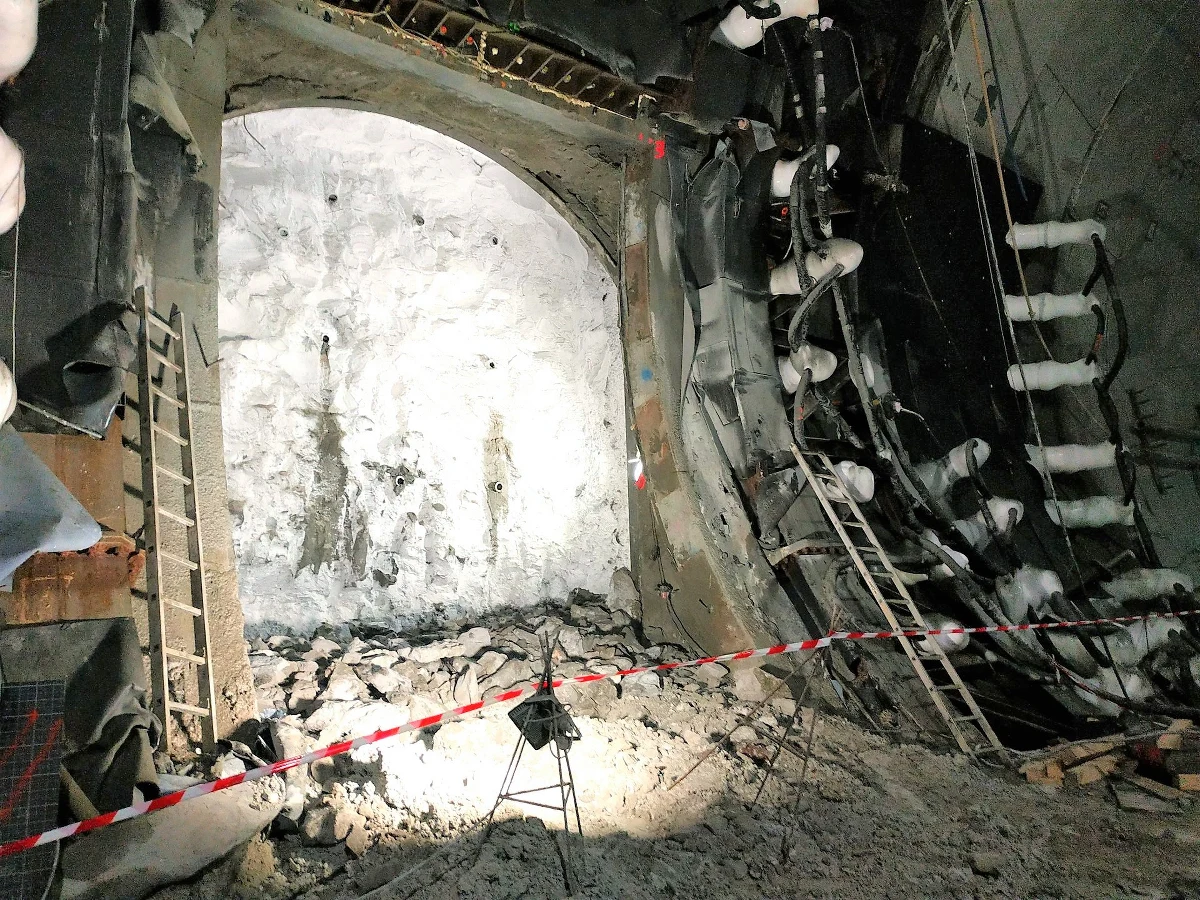

Na budowie tunelu pod cieśniną Świny trwają prace przy budowie wyjść ewakuacyjnych. Dwa z nich powstają wewnątrz tunelu wydrążonego maszyną TBM. Pierwsze w odległości 500 metrów, a drugie kilometra - licząc od nowej drogi prowadzącej do tunelu po stronie wyspy Uznam.
Odległość między wyjściami ewakuacyjnymi wynosi 500 m. Aby wykonać wnękę dla wykonania konstrukcji wyjścia, trzeba było przebić się przez obudowę segmentową tunelu, wykonać wykop oraz obudowę wstępną. Obudowa wstępna wnęki składa się z warstwy betonu natryskowego i stalowych żeber w rozstawie 0,75 m. Obudowa docelowa wykonana będzie z betonu zbrojonego.
Do wzmocnienia gruntu została zastosowana technologia mrożenia. Polega ona na ciągłym przenoszeniu ciepła z gruntu do atmosfery. W wyniku tego grunt ulega ochłodzeniu, a woda wypełniająca pory zostaje zamrożona, tworząc warstwę lodu.
Zamrożony grunt zamienia się w wodoszczelną bryłę. Mrożenie aktywne, czyli takie, dzięki któremu temperatura gruntu ma spaść do ok. -12˚C w części środkowej płaszcza mrożeniowego, trwało łącznie około 65 dni. Z kolei pasywne, czyli podtrzymujące niską temperaturę w czasie przebijania się przez obudowę tunelu i wykonywania konstrukcji wyjść, potrwa około 100 dni.

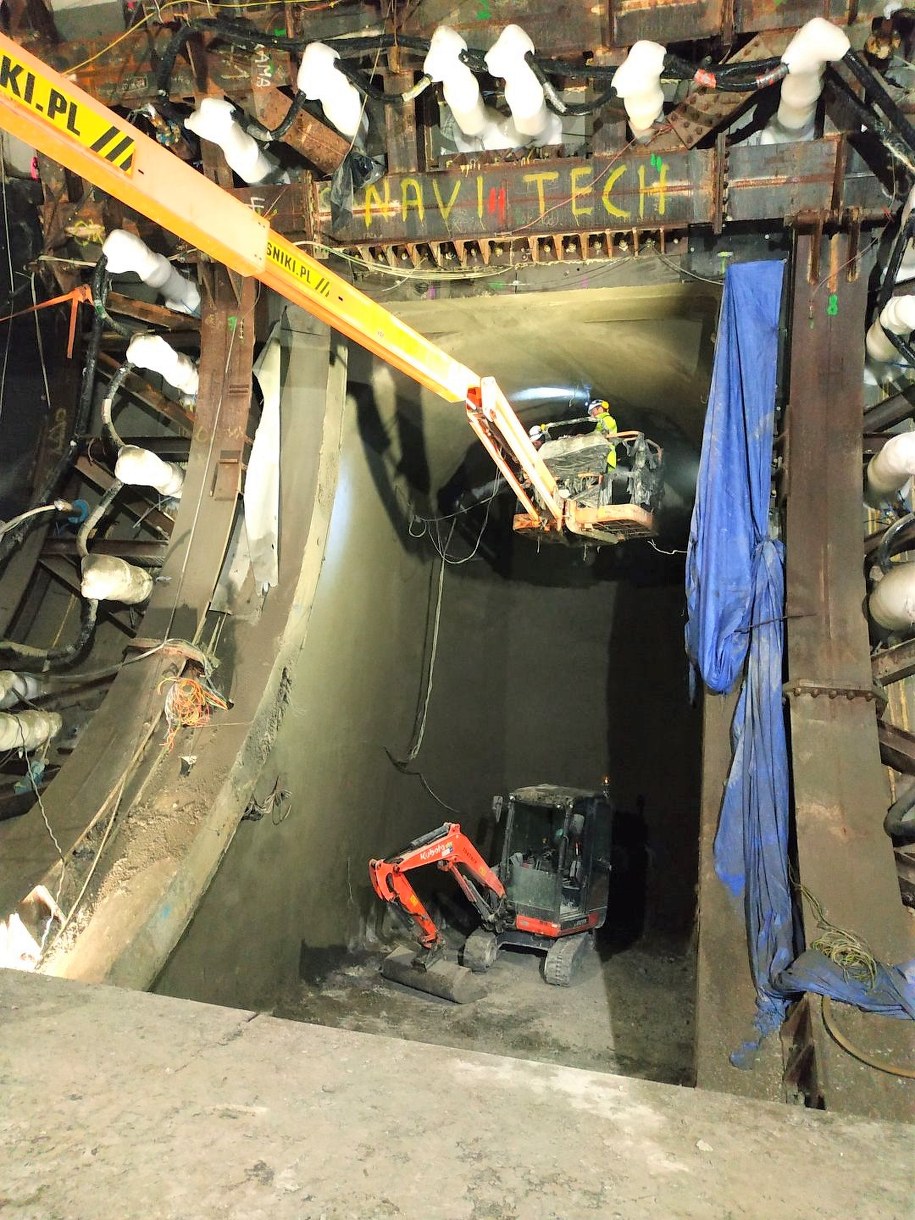

Cały proces otwierania i wykonywania wyjść ewakuacyjnych został podzielony na kilka etapów. Od nacięcia otworu w żelbetowej obudowie tunelu, poprzez demontaż obrysowanej nacięciem obudowy i odcinkowe wybieranie gruntu w zamrożonej bryle z montażem stalowych ram podporowych i wykonywaniem zbrojonej warstwy. Wszystko po to, aby zabezpieczyć wykop i wykonać ostateczną obudowę żelbetową wraz z izolacją.
Obecnie przy wyjściu ewakuacyjnym EE1 trwa betonowanie podłoża pod izolację płyty dennej. Zakończono także wykonywanie obudowy wstępnej. Mrożenie pasywne rozpoczęło się również przy wyjściu ewakuacyjnym EE2 gdzie obecnie trwa wybieranie urobku i montaż obudowy wstępnej.
Oprócz dwóch wyjść ewakuacyjnych EE1 i EE2 wykonywane są także klatki schodowe, w przestrzeni komory startowej i odbiorczej, które będą łączyły galerię ewakuacyjną znajdującą się pod jezdnią w tunelu, z powierzchnią.
Powstający pod cieśniną Świny tunel połączy wyspy Uznam i Wolin jest jednorurowy. W każdym kierunku ma po jednym pasie ruchu o szerokości 3,5 metra oraz pasy awaryjne po 2 metry szerokości. Łączna długość tunelu i dróg dojazdowych to prawie 3,2 kilometra długości.
Głównym inwestorem jest Świnoujście. Inwestorem zastępczym Generalna Dyrekcja Dróg Krajowych i Autostrad Oddział Szczecin. Wykonawcą jest konsorcjum PORR/Gülermak.
Całkowity koszt inwestycji to ponad 900 milionów złotych, z czego prawie 775,7 milionów to dofinansowanie z Unii Europejskie (85 procent). Resztę inwestor - miasto Świnoujście dokłada z własnego budżetu.
